八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

更多资料详见其他专栏内此处已添加圈子卡片请到今日头条客户端查看请加入圈子上方一起探讨和学习建筑携手提升技能期待你的加入第一节砌筑准备工1根据设计及规范要求将厨卫间有砼翻边要求的位置用墨线在楼面进行放线便于支模2按墙段实量尺寸洞口位置和砌块规格尺寸作砌体排版排版测量放线第二节混凝土翻边1模板内侧设...

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

更多资料详见其他专栏内

此处已添加圈子卡片请到今日头条客户端查看

请加入圈子上方一起探讨和学习建筑携手提升技能期待你的加入

第一节砌筑准备工

1根据设计及规范要求将厨卫间有砼翻边要求的位置用墨线在楼面进行放线便于支模

2按墙段实量尺寸洞口位置和砌块规格尺寸作砌体排版

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

排版

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

测量放线

第二节混凝土翻边

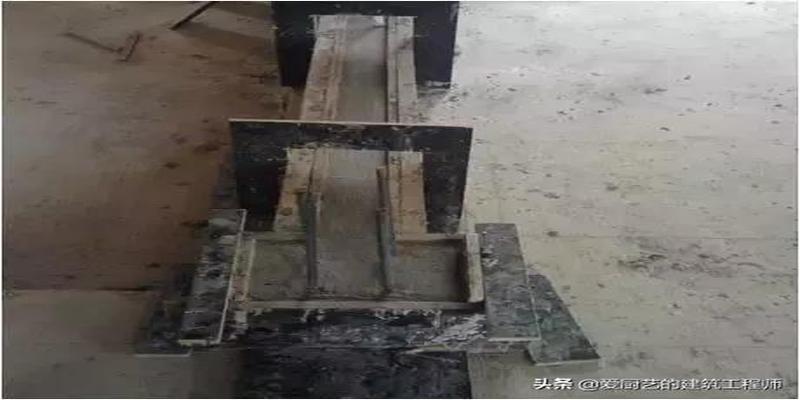

1模板内侧设内衬同时外侧用U型模板条控制翻边厚度过梁圈梁和压顶均采用此方法加固

2厨卫间外墙砼翻边高度不低于120mm但也得结合砌块模数一般填充墙翻边为200高

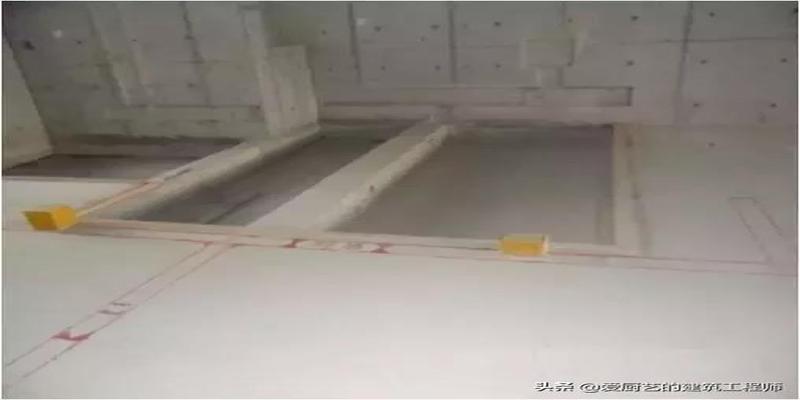

3水电预埋应在浇筑前完成要求定位准确加固牢靠不得后凿

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

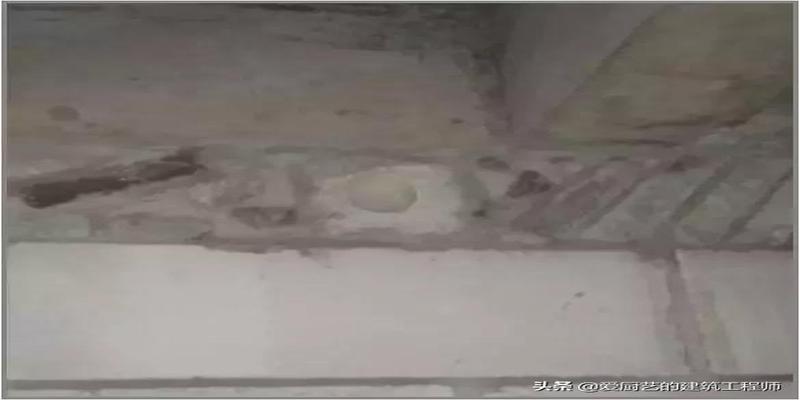

砼翻边成型和水电预埋

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

圈梁过梁加固

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

翻边混凝土加固浇筑

第三节砌筑要点

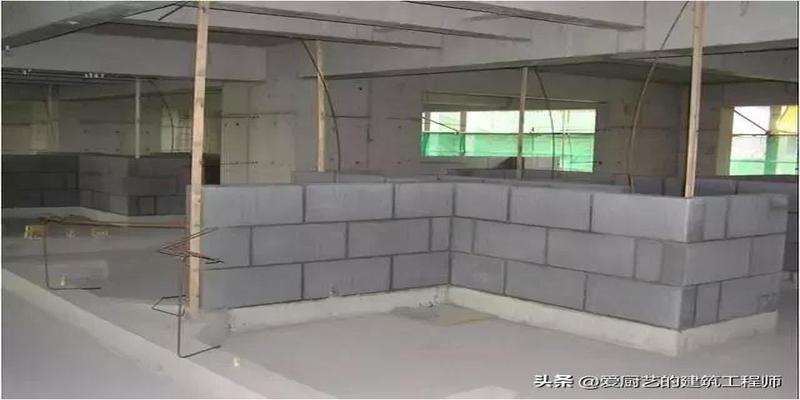

1砌筑时一定要设置皮数杆并带线保证上跟线下跟棱左右相邻要对平

2灰缝砂浆饱满内墙水平和垂直灰缝饱满度均应80外墙灰缝饱满度均应100砌筑墙面应横平竖直阴阳角方正落地灰及时回收利用产生的垃圾随时清理归堆

3蒸压加气砌块灰缝水平厚度为1520mm其他为812mm

4蒸压加气砌块采用切割机或专用工具切割严禁用刀或斧砍

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

设置皮数杆

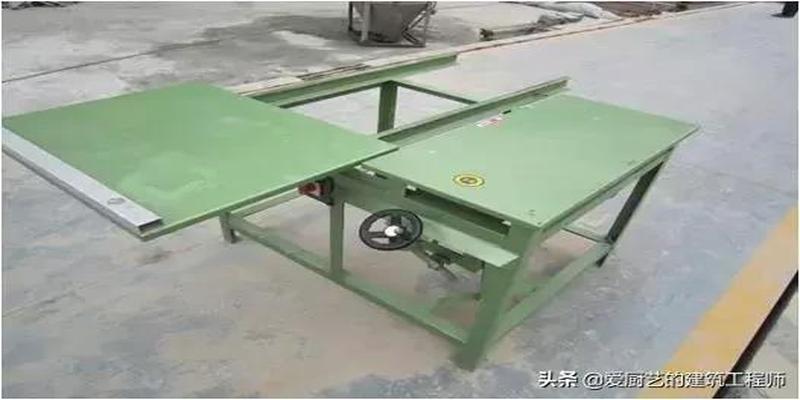

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

专用切割机

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

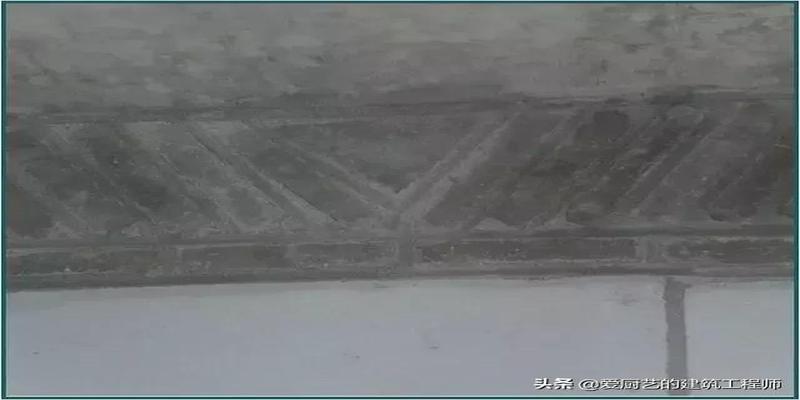

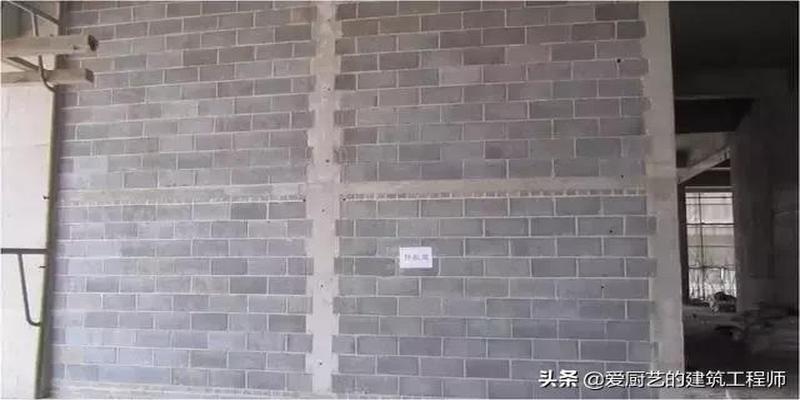

灰缝饱满且横平竖直

第四节构造柱和拉结钢筋

1构造柱纵向钢筋及箍筋符合设计

2构造柱纵向钢筋顶部和底部应锚入混凝土梁或板中

3拉结钢筋应沿砌筑全高设置间隔满足规范及设计要求

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

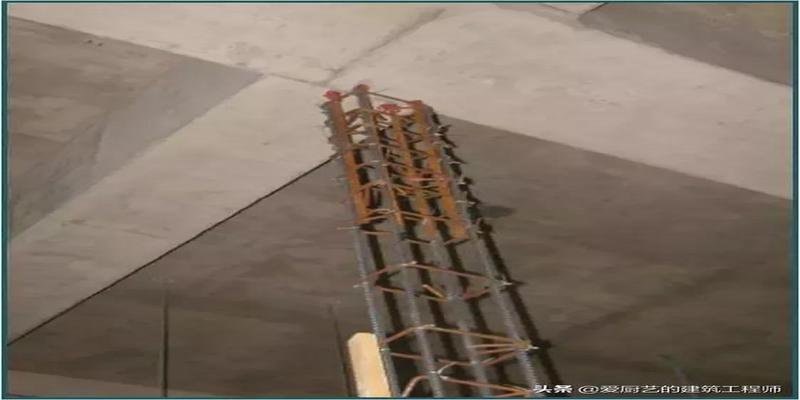

拉结钢筋

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

构造柱钢筋

第五节构造柱和拉梁

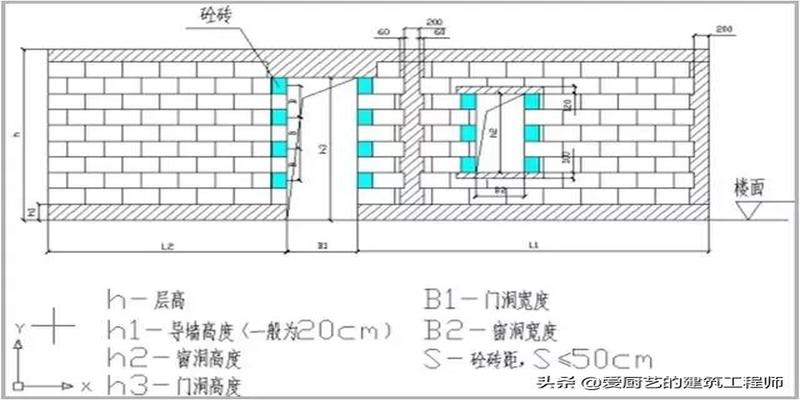

1砌体填充墙净高40m时设置拉梁腰带砌体填充墙长2H时或墙长5m时设构造柱同时应满足设计要求

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

构造柱和拉梁腰带

第六节构造柱1马牙槎和浇筑口

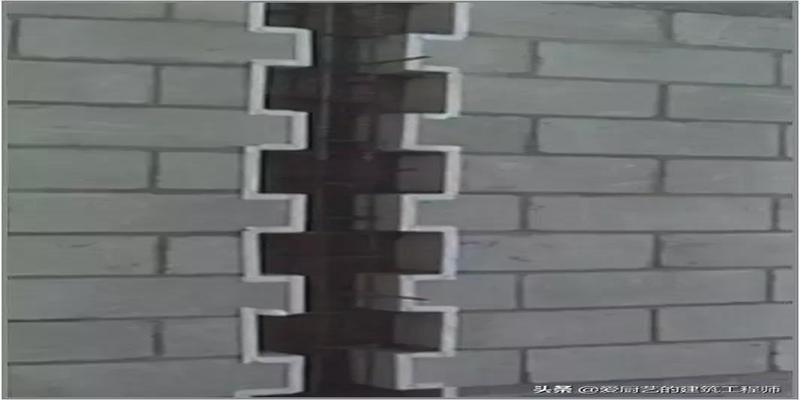

1构造柱与墙体交接处留出马牙槎马牙槎先退后进宽度为60mm上下对齐

2沿砌体马牙槎凹凸边缘贴上海绵条

3顶部模板装成喇叭式进料口进料口应比构造柱高出100mm

4浇筑砼时应把进料口也满浇拆模后将突出的混凝土打凿掉即可

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

浇筑口设置

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

留置马牙槎

第六节构造柱2模板加固

1构造柱模板的对拉螺杆宜设置于构造柱中不宜在墙上打钻孔

2对拉螺杆距离上下各150mm中间距离600mm

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

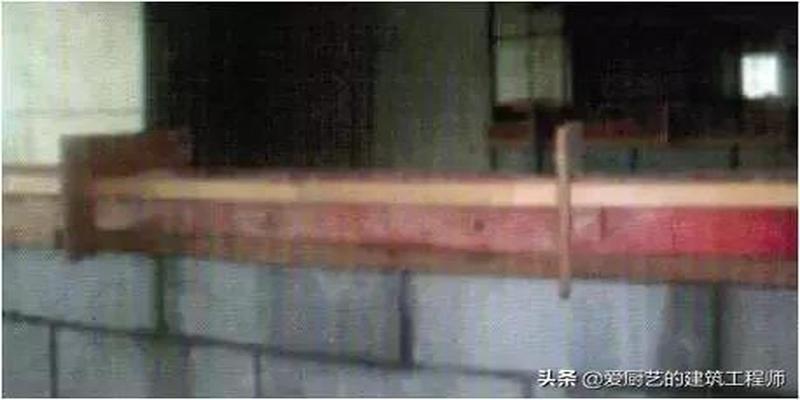

构造柱模板于中部加固

第七节墙体斜顶砖

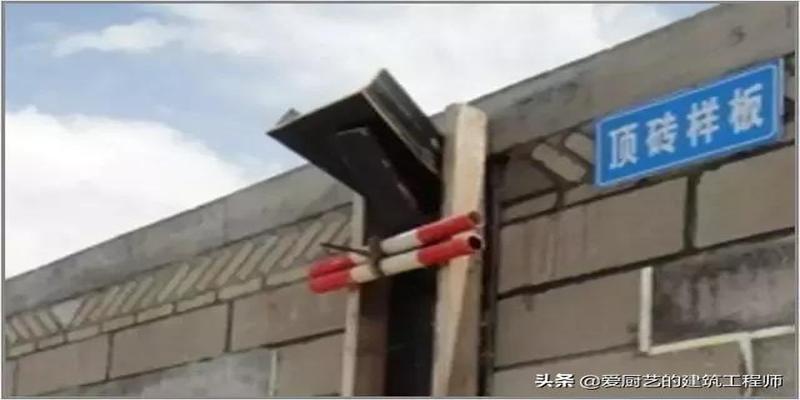

1填充墙砌至接近梁板底时应留一定空隙待填充墙砌筑完并应至少间隔7d后再将其补砌挤紧斜顶滚转

2斜顶滚砖高度宜为150mm倾斜角度在4560之间倒八字砌筑顶砖砂浆饱满防止梁底通缝的出现

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

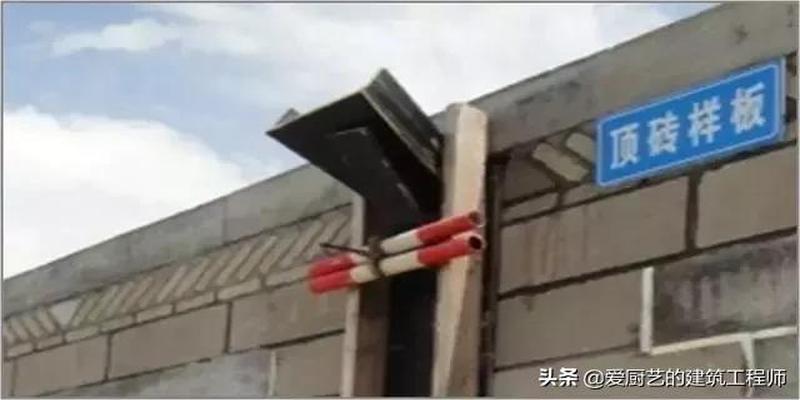

填充墙顶砖一

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

填充墙斜顶滚砖二

第八节门窗洞口

1门窗洞口过梁搁置支座长度不应小于250mm过梁搁置长度不够时应进行植筋或打入膨胀螺栓再焊接

2门洞大于2000mm时设置钢筋混凝土门框结合设计及规范要求

3金属门窗框预埋件的数量位置预埋方式与框的连接方式必须符合设计和规范要求门窗边墙体应采用实心砖或预制砼块引砌便于门窗安装的固定保证门窗的稳固性

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

钢筋混凝土门框

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

门窗洞口实心砖引砌

第九节墙体开槽和修补

1墙体开槽前应先根据控制线在墙面上将部位尺寸标注清楚然后用专用工具进行施工一般采用切割机切割后电锤凿打

2线管槽用高标号水泥砂浆分两次补槽

3在有条件的情况下砖墙砌筑时与水电预埋同步施工这样即可保证砖墙的稳定牢固与美观同时也保护了预埋管线避免了开槽影响砖墙尤其是半砖墙的整体稳定性

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

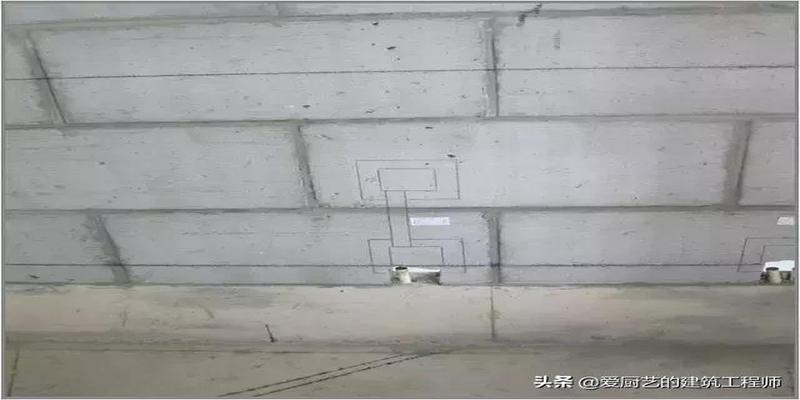

放线定位

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

切槽整齐精细

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

补槽平整

第十节墙体预留洞预埋管

1外墙孔洞尽可能事先预留洞或预埋管规格尺寸和位置根据设计要求确定并可做成内高外低避免雨水倒流

2强弱电箱留洞时水电班与砖工班对接好提前预留减少剔凿避免墙体开裂隐患

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

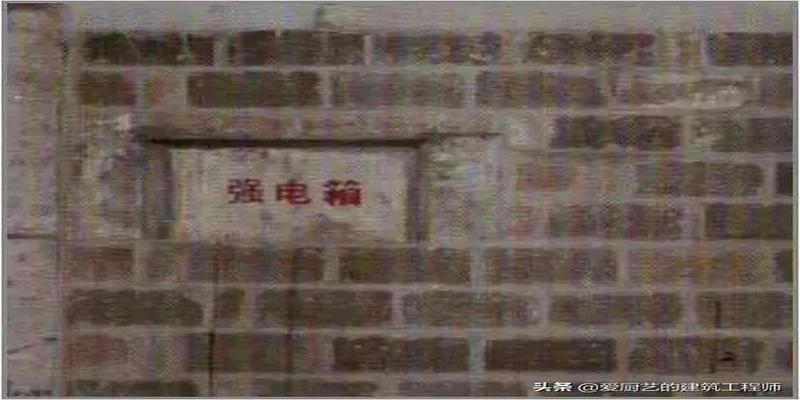

电箱预留洞

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

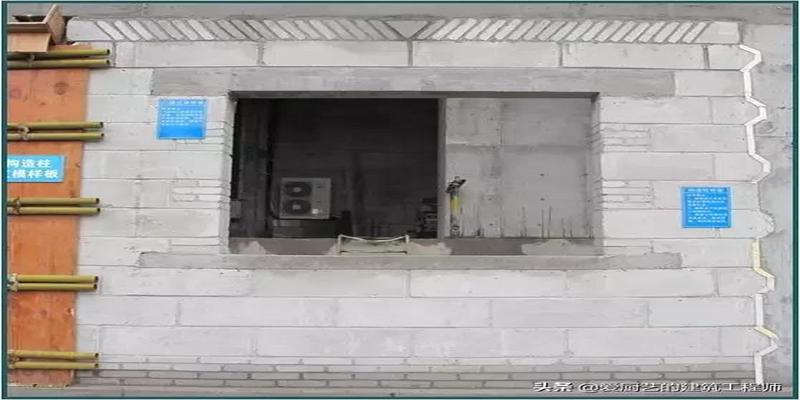

空调穿墙埋管

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

文章和图片来源工程大事件局部来源网络我尊重原创转载出于让更多的人了解和学习建筑局部有所改动能找到作者与出处我均有标明如因版权等原因请与我联系删除

八字形植草砖规格(砌体工程施工质量控制标准化做法图册)

相关推荐

推荐内容

推荐阅读
